去年的這個時候,因為梅雨季節暴雨,開工日整整延宕了2個月,
今年的梅雨季,遇上了正好需要乾燥的防水工程,要不要這麼準?
防水工程作業,需要在泥作工程粗胚打底完成後才能進行;
而浴室部份前幾日先做壁面防水,之後才能再做地面防水;陽台和外牆目前還沒辦法呢~
經確認,我們家會施作防水的區域有三種,分別是:浴室、陽台露台坪頂、外牆,方式有點不一樣,簡單說明一下。
【室內:浴室】
步驟一:角隅周邊先上無收縮水泥補強。
步驟二:RB3工法:角隅鋪不織布+一底二度。
先在角隅鋪貼不織布加強,上下各吃15cm,呈L型,除了防龜裂、加強角落防水性之外,也補強兩種材料的界接面增加抗拉性。
說明1:一底2度,指打底1層,防水塗料2層。
說明2:不論乾濕區,建商說每間防水高度都做到整間樑下,至少240cm...實際拿文公尺測量,至少都有253cm~
(之前有看到某建案2600多萬起,防水只做180cm高,我都174cm了...還真別說,我們就是會洗浴室的人...Orz)
步驟三:等乾燥完成,放水48小時試水。
步驟四:貼磚
不過因為目前砂料分料的部份還沒結束,所以每一戶的運料口暫時不會封,也為避免來來往往的踩踏弄髒,所以浴室地板暫時還沒做,
當然,放水測試、貼地磚這部份,浴室暫時也無法進行。(不過我家都有3間浴室請建商不貼磚了,對於貼磚工程進度好像也不會有太大的感覺)
2樓廁所
角隅鋪不織布,上下15cm左右
3樓主臥浴室
角隅鋪不織布,上下15cm左右
(近拍)角隅鋪不織布,上下15cm左右
【室外:陽台、露台】
步驟一:轉角先上無收縮水泥補強
步驟二:RB3工法:角隅及地坪全鋪不織布+一底二度。
步驟三:等乾燥完成,放水48小時試水。
步驟四:貼磚
2F主臥陽台(地坪全鋪不織布)
3F主臥陽台
剛好這幾日連日大雨,三樓外陽台積滿水,防水效果也只是剛好順便測試一次而已~XD
角隅鋪上不織布
4F前次臥陽台
5F露台角隅周邊、門四角鋪不織布及牆面防水
地坪全鋪不織布
【室外:坪頂(放置水塔的平台)】
步驟一:清潔後益膠泥補洞
步驟二:底漆施作(牆角),再用彈性水泥(牆角)
步驟三:牆角抗裂網塗佈後,牆角再用彈性水泥,另外落水頭旁彈泥加強並清潔
步驟四:RB3工法:角隅及地坪全鋪不織布+一底二度。
步驟五:等乾燥完成,放水48小時試水。
步驟六:貼磚
步驟七:第二次防水測試48小時
坪頂角隅邊緣鋪不織布+一底二度
地坪全鋪不織布+一底二度,待乾後進行鋪地磚前的試水,約48~72小時...
【室外:外牆】
步驟一:轉角先上無收縮水泥補強
步驟二:門、窗四角鋪不織布、樓層間亦鋪不織布加強
步驟三:RB3工法:一底二度。
步驟四:等乾燥完成後,貼磚或抿石子。

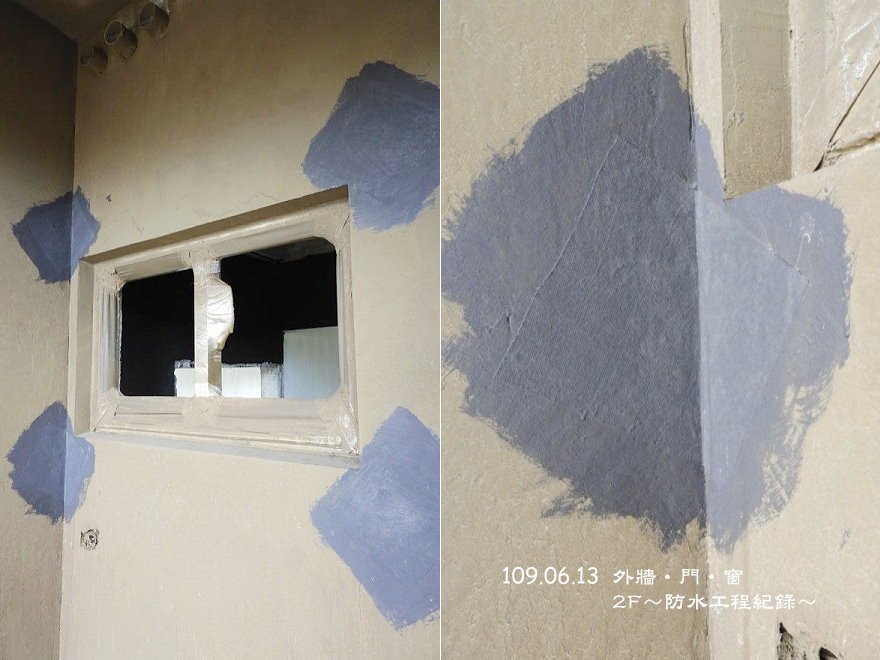

1F後院窗戶
比較特別的是外牆的防水是咖啡色的,讓我感到很新鮮之外,
意外發現窗戶及門四角都有鋪不織布加牆,詢問之下才知道是後來建商要求做的...好棒!
四個角隅鋪不織布加強
2F客廳陽台

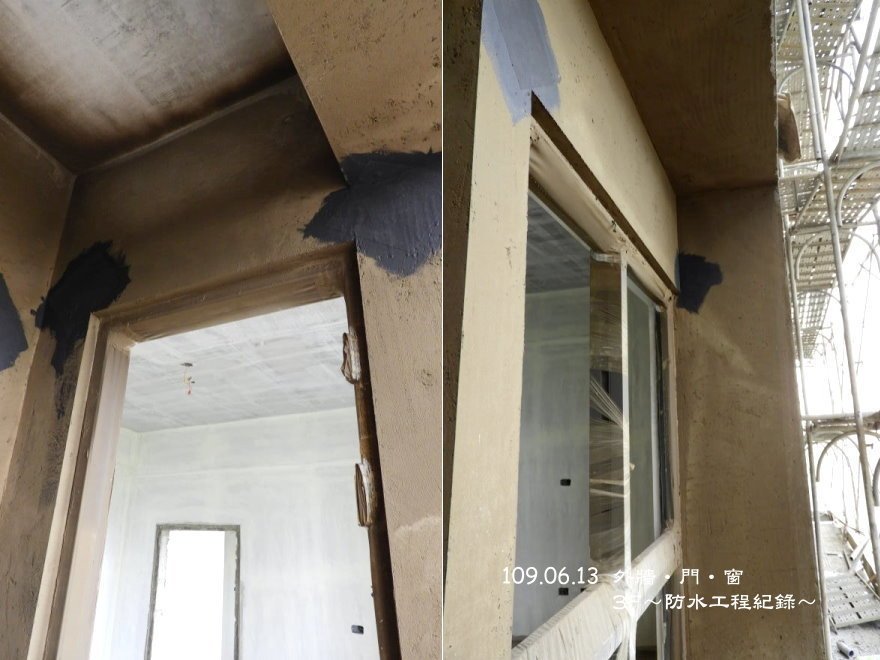

2F公用廁窗戶四個角隅鋪不織布加強
3F主臥浴廁窗戶四個角隅鋪不織布加強
3F主臥窗戶及陽台門四個角隅鋪不織布加強
4F陽臺防水
4F次臥浴廁窗、房間窗四個角隅鋪不織布加強
至於廚房,雖然也有出水和落水,但因為基本上不會有大量的水出現在地板(現在還有人在刷洗地板嗎)所以沒有做,
雖然如此,但之前也是有看到某建案因消防設施故障不斷噴水,而造成滿屋子淹水+百萬裝璜毀的案例,
所以如果擔心的話,可以詢問一下建商有沒有施作這一部份...我們的是沒有啦!
備註:不論防水做幾層,重點是要等一定要等乾了才可以再上下一層防水塗料,否則效果會打折。
之前小雪在做外牆防水時,師傅也有特別提及這件事就是。
(因為工程還在進行中,所以會陸續再將其他照片補上!)
同步進行中的工程還有:泥作(收尾)、內牆油漆打底、外牆貼磚工程
**********************************************************
